香丽高速项目总体投资进度完成96.74%

发布者: 丽江同城网 | 发布时间: 2020-5-9 22:31| 查看数: 8415| 评论数: 0|IP:中国云南丽江

2020年4月30日,云南省建设投资控股集团有限公司发布《关于香格里拉至丽江高速公路PPP项目实施进度的公告》,称2019年7月、11月先后发行两期公司债券,发行规模为30亿元,其中:15亿元用于香格里拉至丽江国家高速公路PPP 项目,15亿元用于补充营运资金。

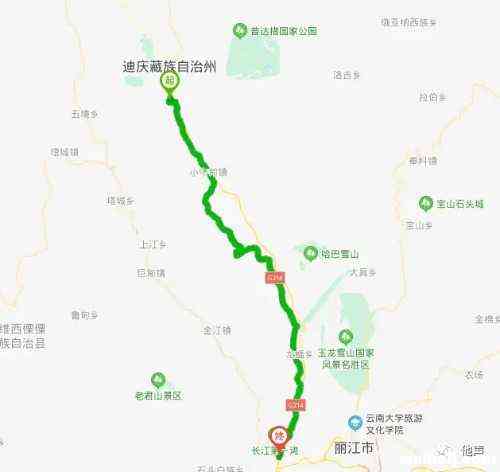

香丽高速公路指香格里拉至丽江段高速公路,总投资为194.41亿元,批复的初步设计概算总投资上限为210.83亿元,其中,自有资金投入38.88亿元。项目实施主体为云南丽香高速公路投资开发有限公司,该公路起自香格里拉以南的益松村,通过香格里拉连接线接国道214线德钦至香格里拉段,经小中甸镇、土官村、虎跳峡、松园桥,止于丽江白汉场,正线总长124.55公里,其中新建118.013 公里,利用大理至丽江高速公路松园桥连接线改扩建6.537 公里。同步建设香格里拉连接线15.755 公里,互通式立交连接线18.46 公里。

项目建设期为5年,自2015年-2020年,截至2019 年12 月31 日,已累计投入资金188.07 亿元,项目总体投资进度为96.74%,路基挖方完成总工程量的99.75%,填方完成总工程量的94.50%;桥梁工程完成总工程量的99.9%;隧道掘进完成总工程量的92.20%;路面级配完成总工程量的42.24%,水稳层完成总工程量的40.80%,沥青路面中面层完成总工程量的17.26%,沥青路面上面层完成总工程量的8.63%。
